Diagnóstico
Se define estructura de obra, roles, responsables y punto de partida del control semanal.
CFO Austral implementa Last Planner System con BOT el Constructor. El equipo reporta por WhatsApp, la IA ordena y valida, y la obra obtiene control semanal para decidir a tiempo.
Te habilitamos como usuario para que reportes y consultes por WhatsApp. BOT interpreta y valida cada interacción, y la convierte en información visible en un tablero de gestión aplicando Last Planner System.
La obra informa, BOT interpreta, el usuario confirma y el sistema deja disponible la información para seguimiento operativo y lectura de gerencia.
Estas son conversaciones reales que la obra necesita ordenar cada semana: registrar, confirmar, corregir y resumir sin sacar al equipo de su canal habitual.
El capataz o jefe de terreno no tiene que abrir un sistema nuevo. Escribe o manda audio por WhatsApp. BOT el constructor ordena el problema, pregunta lo que falta y deja claro quién debe resolverlo antes de prometer esa tarea para la semana.
Faltan planos IFC para tabiquería piso 4, sector B. Responsable mandante. Si no llegan, no podemos partir ese frente.
08:12Entendido. Dejo registrada la restricción: planos IFC pendientes, piso 4 sector B. ¿Fecha esperada de liberación?
08:12Jueves 12:00.
08:13Confirmado. Esa actividad queda marcada como bloqueada hasta liberar planos.
08:13Lo que frena el frente no queda perdido en el grupo de WhatsApp.
En obra muchos reportes nacen por voz: “avanzamos 45 metros”, “terminamos el sector norte”, “faltó material”. El bot entiende el audio, lo convierte en avance ordenado y pide confirmación antes de enviarlo al seguimiento semanal.
Audio: Hoy ejecutamos 45 m² de tabiquería en sector norte, partida 2.2, sin observaciones.
17:42Leí este avance: 45 m² de tabiquería, sector norte, partida 2.2, sin observaciones. ¿Confirmo registro?
17:42Correcto.
17:43Avance confirmado. Queda disponible para el reporte semanal y revisión de gerencia.
17:43El audio de terreno queda disponible para control, no solo para escucharlo una vez.
La obra pierde tiempo cuando se promete trabajo que todavía depende de compras, planos, accesos o decisiones del mandante. BOT el constructor avisa antes de comprometer una actividad que aún no está lista para ejecutarse.
Para la próxima semana quiero comprometer instalación de 18 puertas en torre A, pisos 2 y 3.
16:20Antes de dejarlo como compromiso, veo una restricción abierta por quincallería pendiente. ¿Ya llegó ese material?
16:20No, llega el martes.
16:21La instalación completa puede quedar para revisión cuando llegue la quincallería.
16:21La semana no se llena con actividades que todavía están verdes.
En construcción, decir que algo está listo no siempre alcanza. El bot puede pedir foto, guía, recepción o evidencia mínima. Eso evita discusiones posteriores y mejora la confianza entre terreno, oficina técnica y administración.
Las fijaciones de fachada llegaron completas a bodega y están entregadas a terreno.
10:05Voy a cerrar la restricción de fijaciones de fachada. ¿Adjuntas guía o respaldo de recepción?
10:05Sí, subo guía de recepción.
10:06Restricción cerrada con respaldo. El frente de fachada puede revisarse para la próxima semana.
10:06La liberación queda documentada antes de volver a planificar el frente.
A veces una restricción se cierra y reaparece: acceso bloqueado, grúa no disponible, interferencia con otra partida. El bot permite reabrirla, mantener historia y avisar el impacto sin perder trazabilidad.
Se volvió a bloquear acceso frente sur por descarga de materiales. La grúa no puede entrar.
07:34Detecto reapertura de acceso frente sur. ¿Impacta trabajos programados para hoy?
07:34Sí, afecta montaje de perfiles hasta media mañana.
07:35Impacto registrado. Lo marco como crítico para resolver antes de media mañana.
07:35Si el problema vuelve, queda visible al tiro y con contexto.

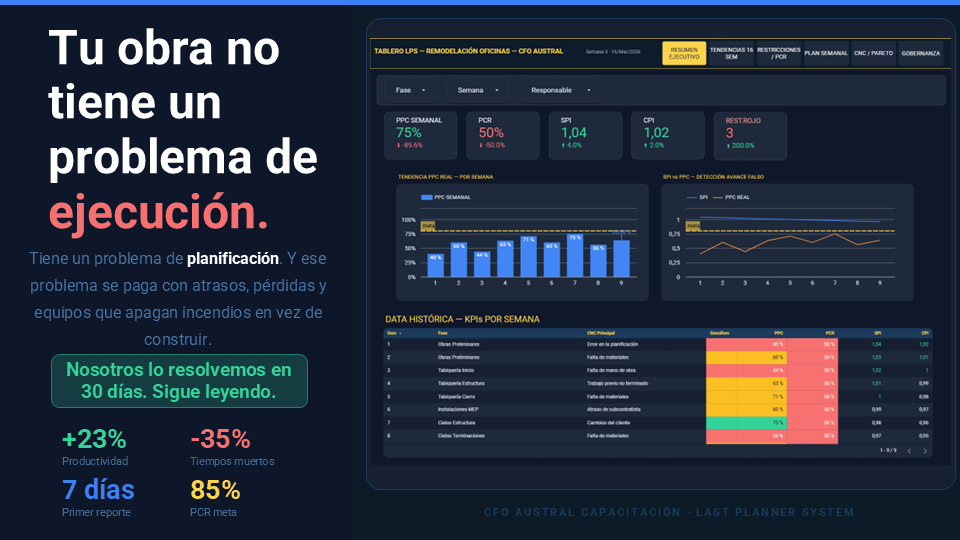

Para la gerencia no sirve recibir conversaciones sueltas. Necesita saber qué está frenando la obra, qué decisión falta y qué riesgo golpea plazo o caja. El bot prepara una síntesis para conversar con datos simples.
Dame resumen de restricciones críticas para reunión de hoy.
07:55Resumen: 7 restricciones abiertas. 3 críticas para la semana: planos IFC, fijaciones de fachada y acceso frente sur.
07:55Decisiones requeridas: mandante debe liberar planos antes del jueves; compras confirmar despacho hoy; terreno despejar acceso antes de las 11:00.
07:56La lectura sube limpia: pocos puntos, responsables y urgencia clara.

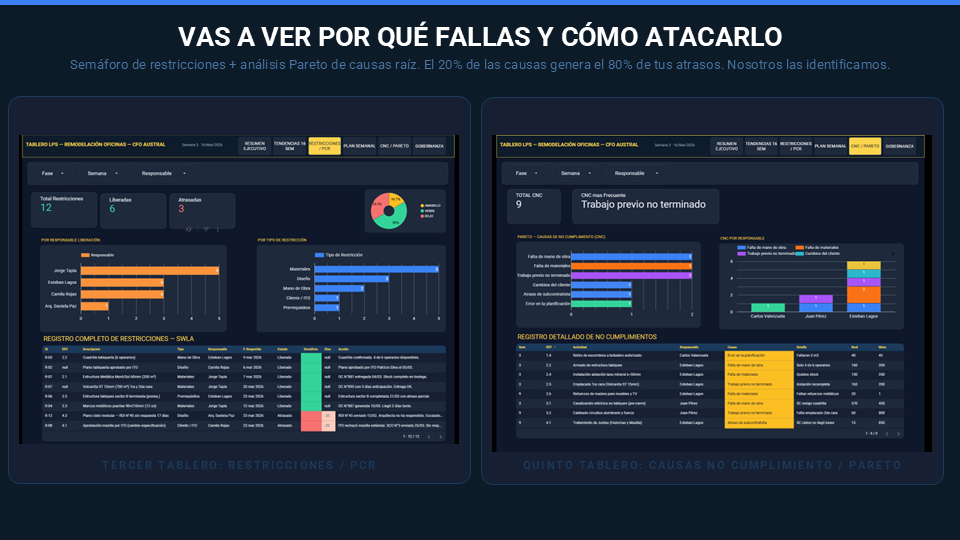

No se trata de buscar culpables. Se trata de entender por qué no se cumplió: material, mano de obra, acceso, diseño, clima, coordinación o proveedor. Esa causa permite corregir el sistema, no repetir la misma falla con otro nombre.
No se terminó cielo falso del nivel 2. Faltó material y se reasignó cuadrilla.
18:10Registro incumplimiento por falta de material y reasignación de cuadrilla. ¿Se reprograma para viernes o queda pendiente?
18:10Viernes.
18:11Reprogramado para viernes. Lo dejo como causa a revisar en la reunión semanal.
18:11Lo que no se cumplió se transforma en aprendizaje operativo.
Cuando materiales, equipos o subcontratos no llegan a tiempo, la obra paga con espera, improductividad y presión al cierre. BOT el constructor convierte esas alertas en seguimiento visible, con responsable y urgencia.
Faltan 28 sacos de mortero para terminar piso 6. Stock actual alcanza solo hasta mañana.
12:28Alerta de abastecimiento registrada: faltan 28 sacos para piso 6. ¿Responsable de compra?
12:28Compras, prioridad hoy.
12:29Registrado. Queda como riesgo del día para seguimiento de administración.
12:29Abastecimiento aparece antes de que el frente quede detenido.
Una obra seria no empuja producción sobre condiciones inseguras. Si falta línea de vida, permiso, acceso o cierre de área, el bot ayuda a dejarlo visible antes de comprometer una tarea que no corresponde ejecutar.
Torre B sin línea de vida instalada para trabajos en borde. No liberar actividad hasta corregir.
09:02Restricción de seguridad registrada en torre B. La actividad queda bloqueada hasta instalar línea de vida.
09:02Reviso con subcontrato y aviso cierre.
09:03Listo. Queda visible para revisar antes de liberar el frente.
09:03El sistema ayuda a no empujar trabajo inseguro por presión de plazo.

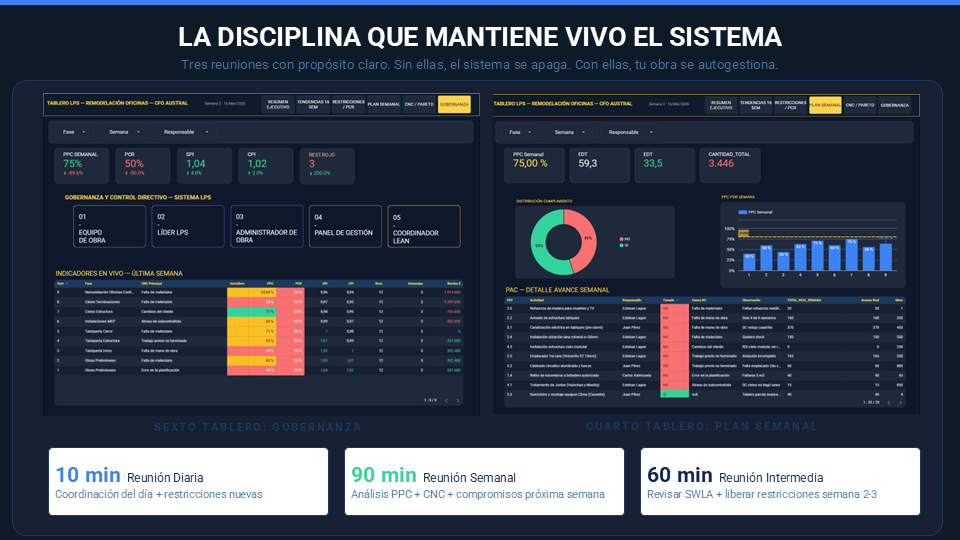

En terreno hay cambios y correcciones. Lo importante es que el sistema permita ajustar sin perder trazabilidad. Así la administración sabe qué se corrigió, cuándo y por quién.
Corrijo dato: no fueron 30 ventanas instaladas. Fueron 18 instaladas y 12 acopiadas.
15:47Voy a corregir el avance: 18 ventanas instaladas y 12 acopiadas. ¿Mantengo misma ubicación?
15:47Sí, torre C piso 5.
15:48Corrección aplicada. El reporte queda ajustado y la modificación queda registrada.
15:48El error se corrige, pero la historia queda ordenada.

Trabaja sobre la rutina existente de la obra: WhatsApp para capturar información, planificación base para ordenar el trabajo y tableros para revisar la semana.
La puesta en marcha se enfoca en criterio de obra, adopción del usuario y continuidad semanal del sistema.

Se define estructura de obra, roles, responsables y punto de partida del control semanal.
Se habilita el flujo WhatsApp, reglas de registro, validación y visualización inicial.

El equipo comienza a usar BOT con información real y seguimiento directo en terreno.

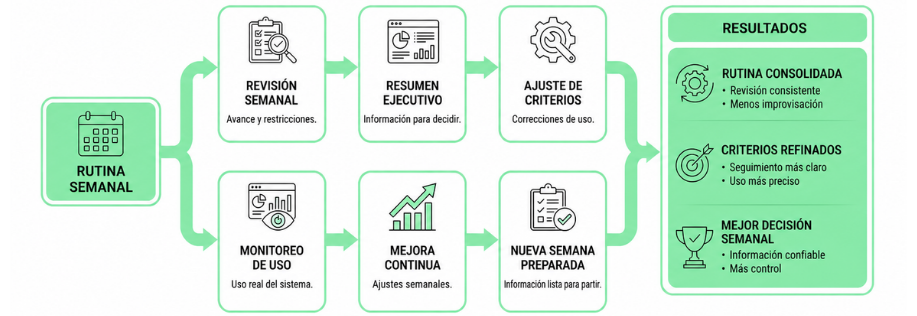

Se consolida la dinámica semanal, se corrigen brechas y se estabiliza el tablero de gestión.
Recorre el enrolamiento, conversa con el BOT y revisa cómo la información llega al tablero de gestión.
Recursos y Experiencia Aplicada
El contenido muestra la tesis de CFO Austral: el control financiero se empieza a proteger en la operación, cuando la información todavía puede cambiar una decisión.
